武漢首座大型集中分布式能源站一期工程正加緊施工
記者從中法武漢生態示范城啟動區能源站項目建設現場了解到,武漢首座大型集中分布式能源站一期工程正加緊施工,預計將于今年6月基本建成,屆時將為103萬平方米建筑提供集中供冷供熱。
中法武漢生態示范城啟動區能源站項目總用地面積21855平方米,總建筑面積3632.25平方米,一期工程投資2.4億元,配套建設約9公里長的熱力管網,供能面積達103.27萬平方米。能源站采用中法兩國最先進的技術優化能源管理,空氣源熱泵、屋頂光伏系統、燃氣三聯供系統、離心制冷機、燃氣鍋爐系統多能互補,可減少對環境的影響,最大化地提高能源的利用率。

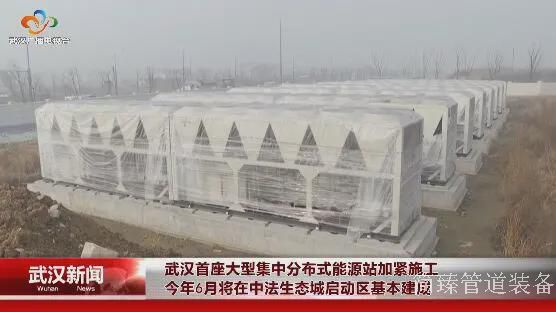

目前,項目主體結構已完成施工,外立面幕墻基本完工,場外8臺大型空氣源熱泵安裝到位。工人們正忙著運輸建筑材料,加緊安裝場內設備。
中法投公司工程管理一部副部長 張浩:啟動區能源站目前主廠房及辦公樓已基本建成,場內的設備安裝、供應設備的到貨已基本完成。目前,正在進行新天南路段的熱力管道施工。我們預計春節后,同步開展新天北路及知音湖大道段的熱力管道施工,同時場區內的室外配套工程也啟動,計劃在2022年年中可完全交付,具備投入使用條件。
項目建成后,將為中法生態城西部區域的黃陵還建社區、知音城還建社區、中法之星等住宅和公共建筑,源源不斷地提供熱力和冷氣。住宅區域預計每年將提供3個半月的采暖,公共建筑區域預計每年將提供10個月的供冷采暖,能源綜合利用率將超過80%。 (記者:王晨 周煒 通訊員:蔡甸臺)
